近日,財會信報、中國網湖北以《宜昌綠化工程結算價遭“腰斬”引千萬元爭議,涉事審計方屢登監管“黑榜”》為題,對宜昌“兩館一墓”項目園林綠化工程結算爭議進行了不實報道和轉載,將一份施工方自報3716萬余元的結算書、經第三方審計后審定1752萬余元的事實,描述為審計方“刻意壓低”,并配以“操控專家評議會”“25%好處費”“頻登監管黑榜”等指控。
我們尊重媒體監督,但也必須指出:一篇只采信單方說法、回避合同約定、混淆業務門類的報道,距離“新聞事實”還有相當距離。
今天我們只站在專業立場,就幾個核心專業問題,逐一探討。
PART.01
分包方指責并抹黑咨詢方,合理合法嗎?
問:分包方指責并抹黑咨詢方,合理合法嗎?
答:不合理,通過網絡抹黑是違法行為。
這是整個事件的邏輯起點。
分包方隨州天地園林綠化工程有限公司,是與總承包方簽訂的園林綠化分包合同,與鼎正之間不存在任何合同關系。
宜昌“兩館一墓”項目采用EPC工程總承包模式。發包人宜昌城市更新投資開發有限公司;承包人為聯合體——中交第一航務工程局有限公司(施工方)、中南建筑設計院股份有限公司(設計方);預算評審單位鼎正工程咨詢股份有限公司。
▲宜昌“兩館一墓”項目EPC合同及咨詢服務合同
鼎正的角色是受發包人委托的預算評審單位,依據合同、圖審后的施工圖紙和專業規范,對送審預算的合規性、準確性和合理性作出獨立判斷。我們既不是業主,也不是設計施工方,更非工程利益的關聯方。
▲預算評審咨詢服務范圍及工作內容
分包方把矛頭指向與無合同關系的第三方咨詢機構——這種做法的合理性和正當性,本身就值得打一個大大的問號。
PART.02
苗木怎么定價?
問:苗木怎么定價?
答:全流程還原
報道的核心爭議點是苗木價格。我們完整還原定價全過程。
1、定價有明確的合同依據
EPC合同第17.2條第(7)款明確約定:當雙方對材料單價不能達成一致時,由預算編制方、建設方和承包方共同確定專家,召開評審會確定。

▲苗木定價程序
專家評審不是任何一方“操控”的結果,而是合同預設的爭議解決路徑。
2、定價有清晰的流程

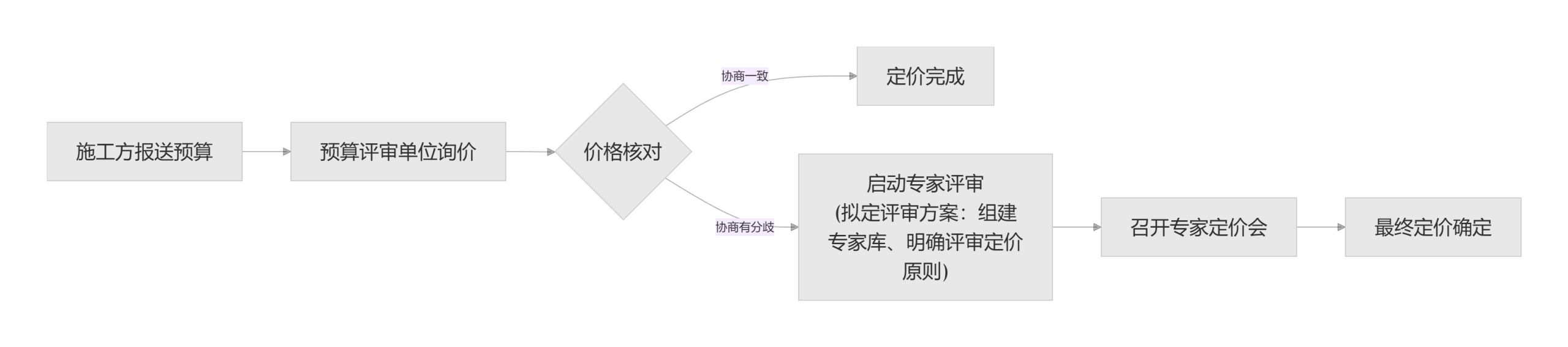

▲苗木定價流程
第一步,施工方報送預算。承包方提交苗木預算價格。
第二步,預算評審單位詢價。鼎正依據合同約定,對相關苗木開展多渠道、多維度市場詢價,形成初審價格。
第三步,啟動專家評審。施工方報送價與評審單位詢價結果存在巨大差異,各方多輪協商無法達成共識。依據合同第17.2(7)條,啟動專家評審程序。
第四步,三方共同確認專家定價方案:三方共同組建專家庫(10人):建設方推薦5名、承包方推薦3名、鼎正推薦2名;專家獨立評審定價;去掉最高值和最低值后取均值;異常定價復核(偏離平均價±30%的,建設方可要求專家說明依據);形成最終定價。
若真能“操控專家”,何須三方共同建庫、隨機抽簽、獨立評定、去極值取均值?
3、定價用專業說話
以報道中提到的櫸樹B為例:
▲主要苗木材料單價差異
數據不會說謊:銀杏和櫸樹B施工方報送價與最終核定價差距巨大,更有甚者造型黑松(地徑32cm)報價23.8萬元/株,桂花(胸徑22cm)報價1.5萬元/株。這到底是“市場價”,還是“憑空估價”?但凡去苗木市場走一圈,真相不言自明。
4、每一項審減有依有據
本項目綠化工程送審總金額3716萬元,審定金額1752萬元,整體審減金額1964萬元。
本項目造價審減呈現明顯差異化特征,不同于傳統工程以工程量核減為主的審核方式,審減核心源于評審范圍的差異、土方回填單價及苗木主材單價市場化校準,同時帶動人工、規費、稅費等配套費用聯動核減,全程依托專家評審標準規范定價。各項審減明細清晰、依據充分。
各類核減費用具體情況匯總如下:

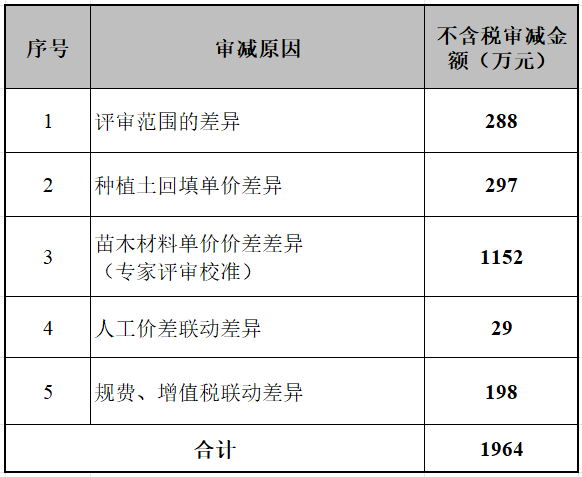

▲審減明細
PART.03
咨詢服務費合理嗎?
問:咨詢服務費合理嗎?
答:算一筆賬。
報道污蔑抹黑鼎正通過壓低價格謀取不當利益,甚至編造“25%好處費”的謠言。事實真的如此嗎?
工程造價咨詢服務費按送審金額的一定比例收取,收費標準僅為千分之幾,且與審減金額無關——本項目不存在“審減越多、收費越高”的機制。
專業團隊遵守職業道德操守,無廉潔問題,經得起歷史的檢驗。
PART.04
工程造價糾紛如何解決?
問:工程造價糾紛,應當走什么合規路徑?
答:法律與合同早已給出清晰路徑。
工程建設項目出現專業價格分歧,是行業正常現象,法律與合同早已明確合規解決路徑:若任何一方對專家定價會結果持有異議,完全可以采取協商、仲裁或訴訟等合法合規途徑解決爭議,這才是專業人做專業事的應有之義。
依據《民法典》及最高法相關司法解釋,工程結算應嚴格遵循“有約從約”原則,優先按雙方合同約定執行。
第一步,協商。 爭議發生后,任何一方對結算、計量有異議,均可向對方發出協商通知,對方須在14日內書面回復;逾期未復,視為同意進入下一步。
第二步,爭議評審。 協商不成,雙方共同組建評審組,由造價工程師、工程造價調解員、律師等專業人士組成。評審組收到申請后28日內出具書面評審意見,復雜情形可延長14日。雙方簽字確認的評審意見,與合同具有同等效力,可直接作為付款依據。
第三步,調解。 對評審意見存有異議、但暫不選擇訴訟的,可申請第三方調解機構(如造價管理協會)主持調解。調解協議須經公證,調解周期不超過28日。
第四步,仲裁或訴訟。 調解失敗或評審意見未獲雙方確認的,進入仲裁或訴訟程序,由仲裁機構或人民法院依法裁決。
根據該項目施工合同通用條款第24條【爭議的解決】,爭議處置程序明確為三步:友好協商→專家評審→仲裁裁決。同時,《建設工程工程量清單計價規范》(GB 50500-2013)第13章也確立了協商、評審、仲裁/訴訟的規范化流程。
▲“兩館一墓”項目EPC合同第24條
▲《建設工程工程量清單計價規范》(GB 50500-2013)第13章 “合同價款爭議的解決”
PART.05
結語
隨州天地園林綠化工程有限公司及相關媒體,放棄協商、評審、仲裁等法定專業路徑,轉而以斷章取義、惡意構陷替代理性對話,實屬遺憾。更須指出的是,此番行徑既不專業、也不客觀、更不理性,不僅無助于爭議解決,更已逾越法律底線,必須為此承擔相應法律后果。
對大眾,一句話說清:一棵櫸樹B 報1萬,專家核到0.42萬——誰在虛報,誰在把關,一目了然。
對同行,一句提醒:堅持專業,就可能得罪人;但放棄專業,就失去了存在的價值。恪守底線,也是在維護整個行業的公信力。
對客戶,一個承諾:我們的職責是幫您把好關、守好錢。合規范、講道理、拿數據說話——這是我們應盡的職責。
專業的事,終究要回到專業的軌道上。謠言止于事實,公道自在人心。
